BOLLETTINO N.46 (18 Marzo 2026)
𝘚𝘵𝘢𝘵𝘰 𝘥𝘪 𝘈𝘷𝘢𝘯𝘻𝘢𝘮𝘦𝘯𝘵𝘰 𝘱𝘳𝘰𝘨𝘳𝘢𝘮𝘮𝘢 𝘥𝘪 𝘪𝘯𝘵𝘦𝘳𝘷𝘦𝘯𝘵𝘪 𝘯𝘦𝘭𝘭’𝘢𝘳𝘦𝘢 𝘴𝘵𝘢𝘣𝘪𝘭𝘪𝘮𝘦𝘯𝘵𝘰 𝘊𝘢𝘧𝘧𝘢𝘳𝘰 (𝘯𝘦𝘭𝘭’𝘢𝘮𝘣𝘪𝘵𝘰 𝘥𝘦𝘭 𝘚𝘐𝘕 𝘊𝘢𝘧𝘧𝘢𝘳𝘰)
Dove siamo? È stata completata la demolizione degli edifici 3, 5, 6, l’avvio della demolizione dell’edificio 24 all’interno dell’area dell’ex stabilimento Caffaro e il completamento delle perforazioni a servizio dei campi prova.
COSA STIAMO FACENDO?

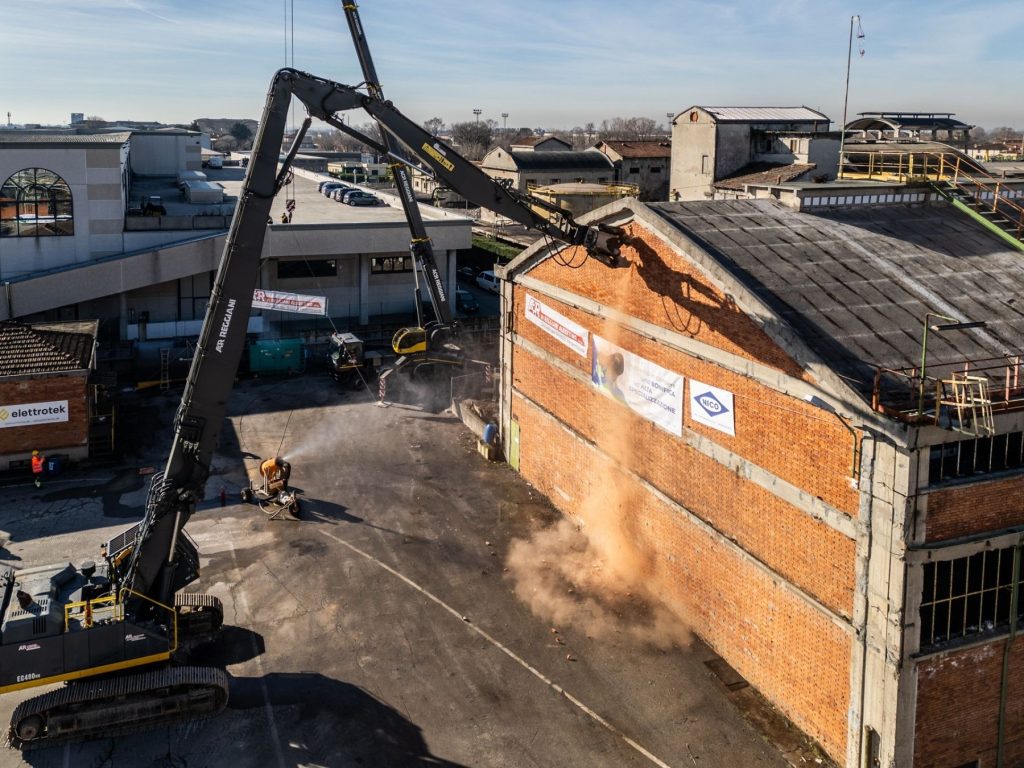

– Completamento delle demolizione dell edificio 3, 5, 6 ed avvio demolizioni dell’edificio 24 (Figura 1).
Clicca qui per i comunicati stampa relativi alla demolizione:
- Demolizione Caffaro
- Greenthesis avvia la fase operativa della rigenerazione del S.I.N. di “Brescia – Caffaro”
- Dall’area industriale al polmone verde
Video di avvio dei lavori di demolizione.
-L’installazione e l’adeguamento delle infrastrutture di cantiere, inclusa la nuova rete elettrica.
-Completamento delle perforazioni a servizio dei campi prova eseguite inizialmente con l’ausilio dell’escavatore a risucchio fino alla profondità di 1.5 m al fine di intercettare eventuali sottoservizi non noti alla luce degli esiti delle indagini georadar.

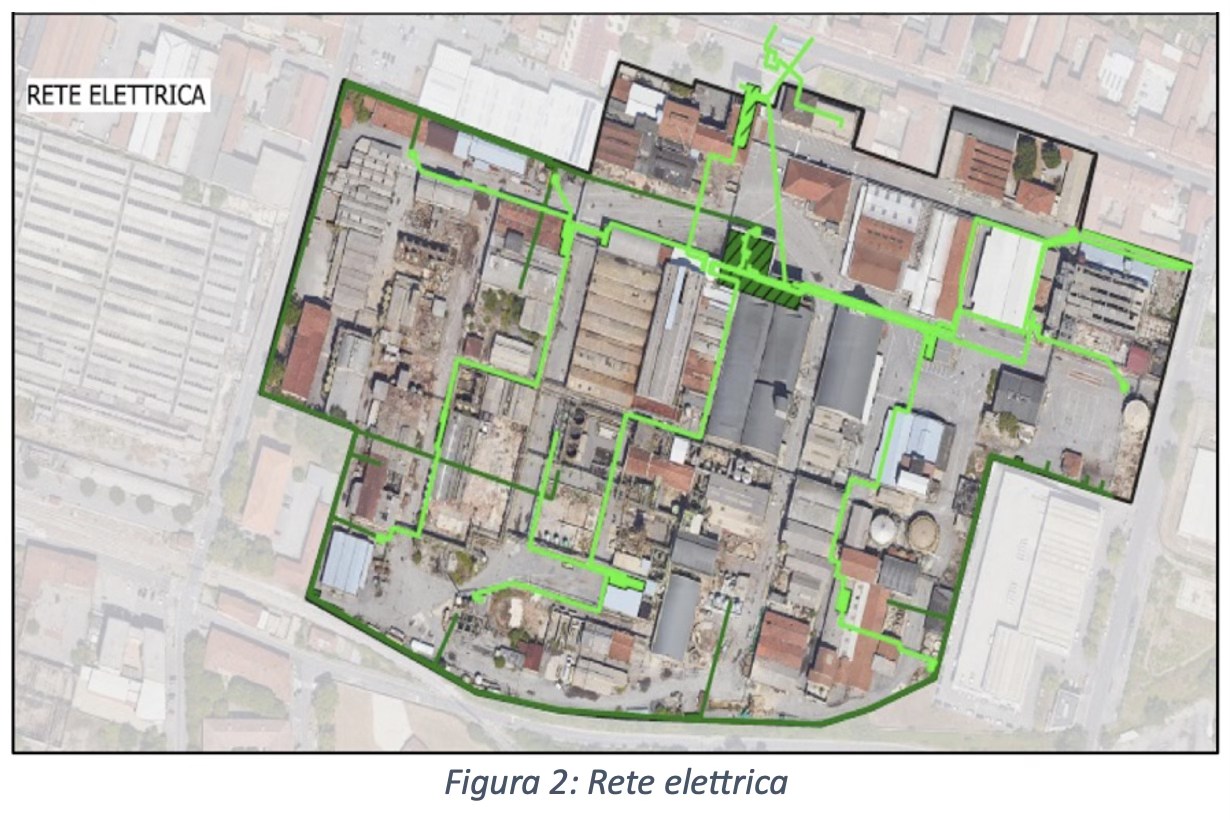

-Avvio dell’avanzamento alla fase successiva dei sondaggi di caratterizzazione (remedial investigation) con l’ausilio di apposita sonda perforatirice che si spingerrano fino alla profondità di 30 metri. Durante le perforazioni i terreni scavati vengono custoditi in apposite cassette catalogratici e parte degli stessi terreni vengono prelevati per essere sottoposti ad analisi di laboratorio (Figura 2).
– Rispetto al parcheggio di via Milano, le opere di competenza del Settore Sostenibilità del Comune di Brescia sono concluse. Rimangono da eseguire quelle di ripristino e di realizzazione del parcheggio, in capo al Settore Mobilità e Traffico.
Sul sito https://bresciacaffaro.it/ è disponibile per il download l’intera documentazione progettuale consegnata e approvata fino ad oggi.
BOLLETTINO N.45 (25 Febbraio 2026) – FASE 1 – avanzamento
Dove siamo? Il 13 febbraio 2026 è iniziata la demolizione del primo edificio all’interno dell’area dell’ex stabilimento Caffaro.
COSA STIAMO FACENDO?
- Avvio delle demolizioni: il 13 febbraio 2026 è stata avviata la demolizione del primo edificio presente all’interno dell’area dello stabilimento Caffaro (Figura 1 e 2). L’intervento è affidato al Raggruppamento Temporaneo di Imprese guidato da Greenthesis S.p.A. insieme ad A.C.R. S.p.A. (Gruppo Hera) e Nico S.r.l., aggiudicatario degli interventi di bonifica del S.I.N. Le demolizioni riguarderanno gli edifici consegnati al Raggruppamento Temporaneo di Imprese guidato da Greenthesis S.p.A., insieme a A.C.R. S.p.A. (Gruppo Hera) e Nico S.r.l. nell’ambito del programma di decommissioning previsto dal progetto esecutivo approvato e comprenderà tutti gli edifici presenti, ad esclusione dei pochi non compresi nell’affidamento.
Guarda il video - Approvazione della convenzione con ARPA Lombardia: con determinazione in data 6.2.2026 n.2 il Commissario ha approvato la Convenzione con Arpa Lombardia, della durata di 60 mesi da 1.3.2026 a 28.2.2031, avente per oggetto il monitoraggio delle acque di falda nel sito di interesse nazionale Brescia Caffaro e l’implementazione del modello idrogeologico
- Monitoraggio della qualità dell’aria in postazioni all’interno del cantiere ed all’esterno, come già effettuato nel mese di dicembre, mediante centraline, in coordinamento con gli enti competenti.
- Installazione di un totem informativo presso la sala di lettura di Via Milano 140, attraverso il quale i cittadini possono consultare materiali e aggiornamenti sull’avanzamento dei lavori nell’ottica di garantire trasparenza e favorire un’informazione accessibile.
- Le operazioni di bonifica e rimozione delle coperture in amianto.
- Lo smaltimento dei rifiuti derivanti dalle attività di strip-out (rimozione selettiva di impianti ed elementi non strutturali) e di house keeping, finalizzate alla pulizia e alla messa in sicurezza delle aree.
- L’installazione e l’adeguamento delle infrastrutture di cantiere, inclusa la nuova rete elettrica.
- Avvio delle perforazioni a servizio dei campi prova: alla luce degli esiti delle indagini georadar, le perforazioni saranno eseguite inizialmente con l’ausilio dell’escavatore a risucchio fino alla profondità di 1.5 m, al fine di intercettare eventuali sottoservizi non noti; successivamente si procederà con tecnica tradizionale.
- Installazione dei campi prova prevista tra marzo e aprile, una volta concluse le perforazioni, con la posa degli impianti pilota In Situ Chemical Oxidation (ISCO), Soil Vapor Extraction (SVE) e Soil Flushing.
Sul sito https://bresciacaffaro.it/ è disponibile per il download l’intera documentazione progettuale consegnata e approvata fino ad oggi.
BOLLETTINO N.43 (26 Gennaio 2026) – FASE 1 – avanzamento
Dove siamo? Il 9 dicembre sono state ufficialmente avviate le attività propedeutiche al decomissioning e alla demolizione degli edifici.
COSA STIAMO FACENDO?
Questa settimana sono in corso le seguenti lavorazioni:
- Completo allestimento e reso operativo il villaggio di cantiere: installazione di moduli prefabbricati (box) su due livelli, destinati a uffici e servizi. I moduli sono stati connessi alla rete elettrica e idrica e posizionati di fronte all’ex edificio della direzione, già riqualificato e attualmente operativo come sede tecnica per RTI, RUP, DL e CSE.
- Avviate delle attività propedeutiche alla demolizione degli edifici: sgombero da rifiuti, successivo svuotamento interno dell’edificio (strip-out) ed avviate le attività di bonifica e rimozione dell’amianto presente in sito;
- Conclusa la prima campagna di monitoraggio trimestrale delle acque sotterranee nelle giornate dal 9-12 dicembre. Sono stati campionati 34 piezometri della rete di monitoraggio esistente.
- Sistemi di controllo accessi: entro fine mese si procederà all’installazione di tornelli e badge elettronici per garantire ingressi controllati e tracciati al sito. Il sistema sarà integrato con la gestione del personale e dei flussi operativi, in linea con le prescrizioni del Piano di Sicurezza e Coordinamento.
- Nuova rete elettrica di cantiere: avviate delle attività di tracciamento aree di scavo propedeudiche all’installazione di nuove cabine elettriche ed posizionamento canaletta porta cavi perimetrale per nuova linea elettrica.
- Con riferimento agli interventi di bonifica dell’area di Via Milano, a confine con l’area Caffaro, si sono conclusi i lavori in merito all’ultimo cumulo di rifiuti ed alla fine del mese di dicembre, sono stati ultimati i ripristini del terreno e l’area è stata consegnata al comune.
Sul sito https://bresciacaffaro.it/ è disponibile per il download l’intera documentazione progettuale consegnata e approvata fino ad oggi.
BOLLETTINO N.42 (12 dicembre 2025) – FASE 1 – avanzamento
Per la pausa natalizia il prossimo bollettino sarà pubblicato nel mese di gennaio.
Dove siamo? Il 9 dicembre sono state ufficialmente avviate le attività propedeutiche al decomissioning e alla demolizione degli edifici.
COSA STIAMO FACENDO?
Questa settimana sono in corso le seguenti lavorazioni:
- Allestimento del villaggio di cantiere: installazione di moduli prefabbricati (box) su due livelli, destinati a uffici e servizi. I moduli saranno connessi alla rete elettrica e idrica e posizionati di fronte all’ex edificio della direzione, già riqualificato e attualmente operativo come sede tecnica per RTI, RUP, DL e CSE.
- Avvio delle attività propedeutiche alla demolizione degli edifici: sgombero da rifiuti, successivo svuotamento interno dell’edificio (strip-out);
- Avvio della prima campagna di monitoraggio trimestrale delle acque sotterranee nelle giornate dal 9-12 dicembre. Saranno campionati 34 piezometri della rete di monitoraggio esistente.
- Sistemi di controllo accessi: installazione di tornelli e badge elettronici per garantire ingressi controllati e tracciati al sito. Il sistema sarà integrato con la gestione del personale e dei flussi operativi, in linea con le prescrizioni del Piano di Sicurezza e Coordinamento.
- Nuova rete elettrica di cantiere: Avvio delle attività di tracciamento aree di scavo propedeudiche all’installazione di nuove cabine elettriche ed posizionamento canaletta porta cavi perimetrale per nuova linea elettrica.
- Con riferimento agli interventi di bonifica dell’area di Via Milano, a confine con l’area Caffaro, è in corso lo smaltimento dell’ultimo cumulo di rifiuti e, entro la fine del mese di dicembre, saranno ultimati i ripristini del terreno.
Sul sito https://bresciacaffaro.it/ è disponibile per il download l’intera documentazione progettuale consegnata e approvata fino ad oggi.
APPROFONDIMENTO N.12 (20 novembre 2025)
A CHE PUNTO SIAMO?
A partire dal 23 ottobre 2025 risultano avviate la fase 1 e 3 del progetto:
- Interventi propedeutici ai lavori di decommissioning e demolizione.
- Realizzazione delle indagini propedeutiche agli interventi di bonifica.
COSA PREVEDE LA FASE 1: INTERVENTI PROPEDEUTICI AI LAVORI DI DECOMMISSIONING E DEMOLIZIONE?
La fase 1 prevede le seguenti attività:
- Cantierizzazione: allestimento e organizzazione dell’area di lavoro, con predisposizione degli accessi, recinzioni e servizi di cantiere.
- Realizzazione nuova rete di distribuzione elettrica: installazione di una rete elettrica aggiornata a servizio delle attività di demolizione e bonifica (Figura 2).

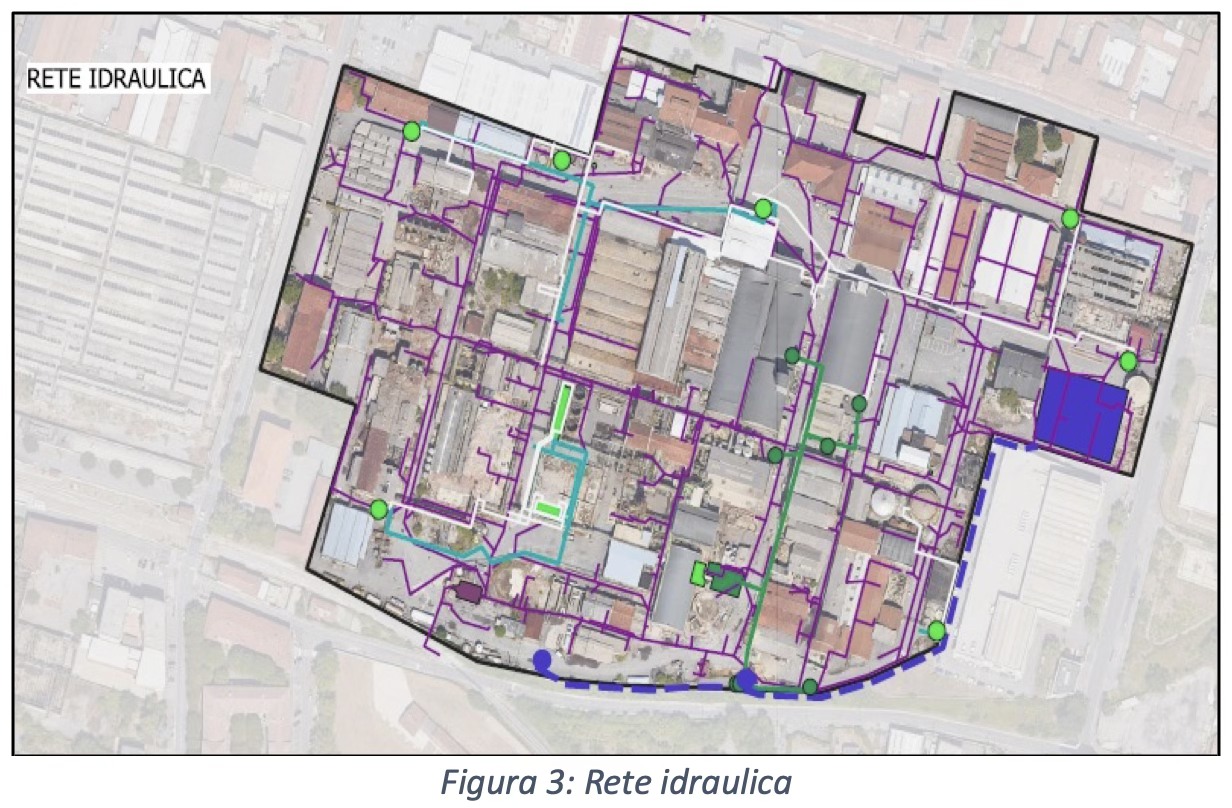

- Interventi sui sistemi di emungimento esistenti: manutenzione e ottimizzazione delle reti di emungimento delle acque sotterranee per garantirne il corretto funzionamento durante i lavori (Figura 3).
QUALE SARÀ LA DURATA DELLA FASE 1?
In base al cronoprogramma, la durata prevista per la fase 1 è di circa otto mesi, a partire dall’avvio dei lavori il 23 ottobre 2025.
QUANTO TEMPO CI VORRÀ?
L’intervento, di grande complessità, si articolerà in diverse fasi successive, sulla base delle attività previste nei contratti di appalto e negli atti di gara, e si concluderà con il collaudo e i passaggi approvativi finali da parte degli Enti coinvolti. Al momento, secondo le previsioni ad oggi stimate, le opere ed i collaudi avranno termine nell’annualità 2030. La complessità degli interventi richiederà necessariamente aggiornamenti sul cronoprogramma nel corso del periodo di durata.
CHI STA OPERANDO ALL’INTERNO DELL’AREA?
Con la consegna dell’area al RTI, la gestione dell’appalto è nella fase di progettazione esecutiva.
All’interno dell’area, A2A Ciclo Idrico Spa continua a gestire la barriera idraulica (come descritto negli approfondimenti precedenti) con l’integrazione di sette piezometri rivolti ad intercettare particolari sostanze inquinanti, ARPA Lombardia prosegue con il controllo delle matrici ambientali e la partecipazione alle riunioni di coordinamento, Caffaro Brescia S.r.l. ha avviato la realizzazione dei nuovi pozzi 8 e 9, mentre si valuta la gestione delle possibili interferenze tra le attività dei diversi soggetti presenti.
Clicca qui https://bresciacaffaro.it/il-progetto per visualizzare il progetto complessivo di bonifica e per scaricare i cronoprogrammi relativi:
(1) alle attività di cantierizzazione e adeguamento dei sistemi di emungimento ed energia elettrica nella sezione ‘progetto esecutivo Cantierizzazione elettrico Pip’;
(2) al decomissioning nella sezione ‘progetto esecutivo Decommissioning’;
(3) alle attività propedeutiche alla bonifica nella sezione ‘progetto esecutivo Test pilota Indagini’.
Clicca qui https://tinyurl.com/mailcaffaro o scrivi a osservatoriosinbresciacaffaro@comune.brescia.it per comunicare con l’Osservatorio SIN Caffaro.
